Under hösten röjer vi sly utmed ledningsgatan

Med start i slutet av augusti fram till december 2024 kommer vi att låta en underentreprenör röja sly i ledningsgatan. Detta behöver vi göra för att underlätta arbetet under entreprenaden. Röjningen sker endast på fastigheter där vi har tecknat frivilliga markupplåtelseavtal med berörda markägare.

I juni var det byggstart i förnyelseprojektet Skogssäter–Kilanda. I juni började vi att anlägga fundament tillsammans med vår entreprenör och planerar att fortsätta med det arbetet utmed hela sträckan Skogssäter–Kilanda fram till 2026.

Vi röjer sly utmed hela ledningsgatan

För att underlätta arbetet under entreprenaden behöver vi även röja sly utmed hela
ledningsgatan. Under hösten, med början i slutet på augusti, kommer Svensk
Skogsservice att göra detta genom Dalekovod på uppdrag av Svenska kraftnät.

Observera:

  • Röjningen sker endast på fastigheter där vi har tecknat frivilliga markupplåtelseavtal med berörda markägare.
  • Har du inte tecknat något markupplåtelseavtal för din fastighet? I så fall kommer det inte att ske någon röjning där innan vi på Svenska kraftnät har fått ett beslut om ledningsrätt från Lantmäteriet.

Röjningsarbetet kommer att pågå mellan september–december 2024 och sker till fots med hjälp av handhållna maskiner.

Mer information om varför vi röjer sly

Att röja sly brukar ingå som en del av det underhåll som Svenska kraftnät vanligtvis
låter entreprenörer utföra i våra ledningsgator vart 8:e år. För sträckan mellan
Skogsäter–Kilanda var det planerat att låta en entreprenör utföra detta arbete om 2
år. Nu behöver vi göra det tidigare eftersom vi ska förnya ledningen mellan
Skogsäter–Kilanda.

Mer planerat arbete utifrån tidplanen i projektet

Observera att arbetet som beskrivs utgår från en preliminär tidplan och att datumen kan komma att ändras. Vi planerar att

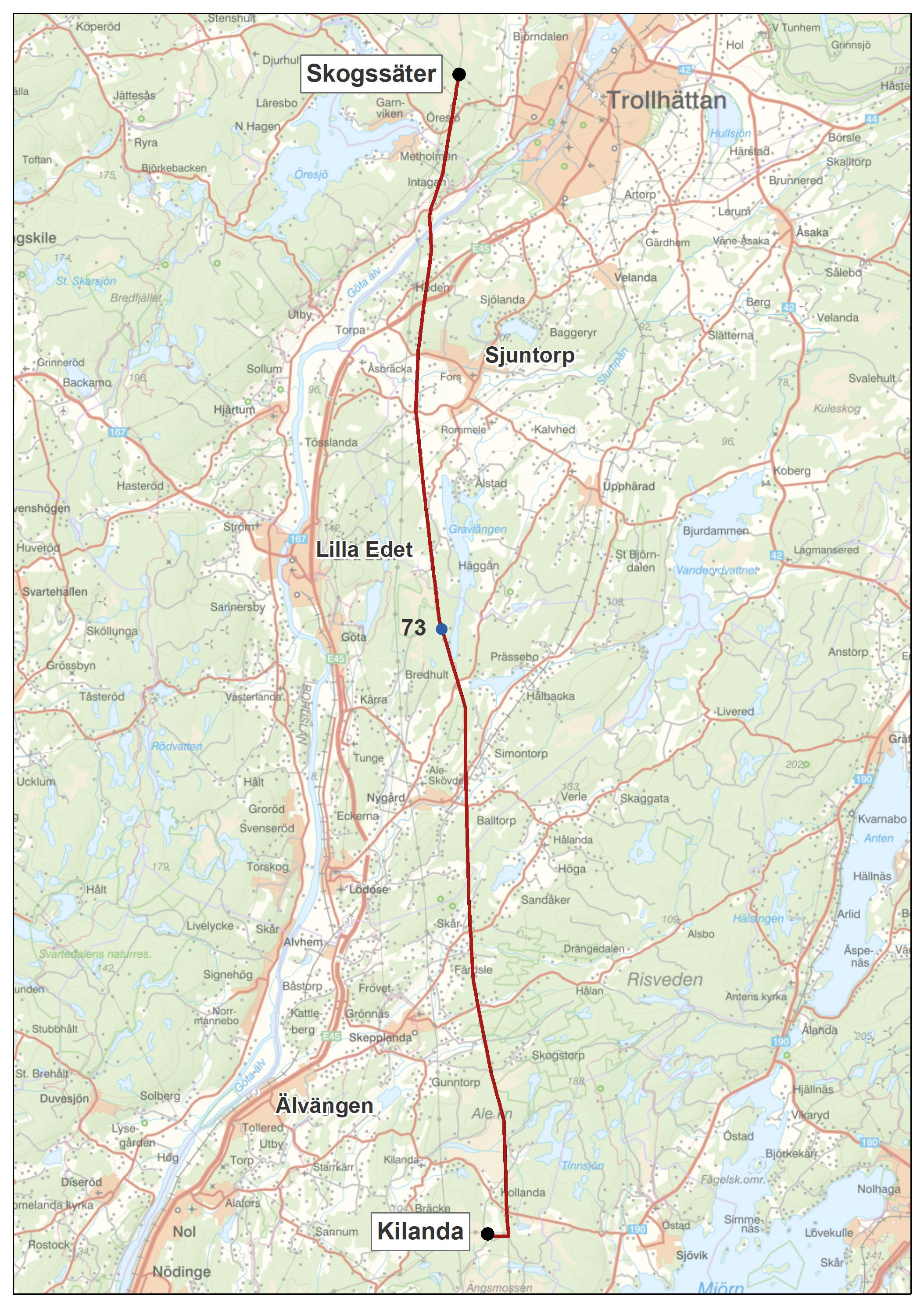

  • montera stolpar (som blir liggande på marken inför stolpresning) utmed sträckan fram till stolpplats 73 – Oktober 2024–juli 2025.
  • riva och resa stolpar och dra ny lina utmed sträckan fram till stolpplats 73 – Augusti 2025–oktober 2025.
  • montera stolpar för den återstående sträckan från stolpplats 73 fram till Kilanda station – November 2025–juli 2026.
  • riva och resa stolpar samt dra ny lina på den återstående sträckan från stolpplats 73 fram till Kilanda station – Augusti 2026–hösten 2026.
  • ta bort den gamla ledningens fundament och förorenad jord – November 2025– april 2026 och november 2026–mars 2027.
  • avsluta projektet – Mars 2027.

Kontakta oss om du har frågor

Har du några frågor om kommande röjningsarbete eller andra frågor om projektet är du välkommen att kontakta Peter Johansson eller Anders Fransson.
