Rivning av ledningar

Projekt: Jälla–Plenninge
Följ projektet via

I samband med att vi förnyar och förstärker stamnätet för el mellan Mehedeby och Odensala kommer vi även att riva gamla ledningar och stolpar som närmar sig slutet av sin tekniska livslängd. Inför rivningen genomför vi miljöprovtagning av mark och grundvatten längs sträckan.

Vilket arbete genomförs och varför?

Innan vi river de gamla ledningarna genomför vi milöprovtagningar vid cirka hundra olika stolpplatser längs sträckan. Syftet är att samla in information om eventuella miljöföroreningar i mark och grundvatten som behöver saneras. I arbetet används en undersökningsrigg med en tio centimeter bred borr som gräver upp jord från marken, en del av jorden skickas sedan till laboratorium där den analyseras.

Där vatten identifierats under borrningen installeras även grundvattenrör för provtagning av vattnet och mätning av grundvattennivåer. Mätningar utförs sedan under olika årstider. Eventuella skador som kan uppstå på mark eller vägar ska återställas av Svenska kraftnät, alternativt ersättas ekonomiskt.

Arbetet utförs av Sweco på uppdrag av Svenska kraftnät.

Här rivs gamla ledningar

Kartan nedan visar ledningarna som ska rivas. Klicka på kartan för att förstora den.

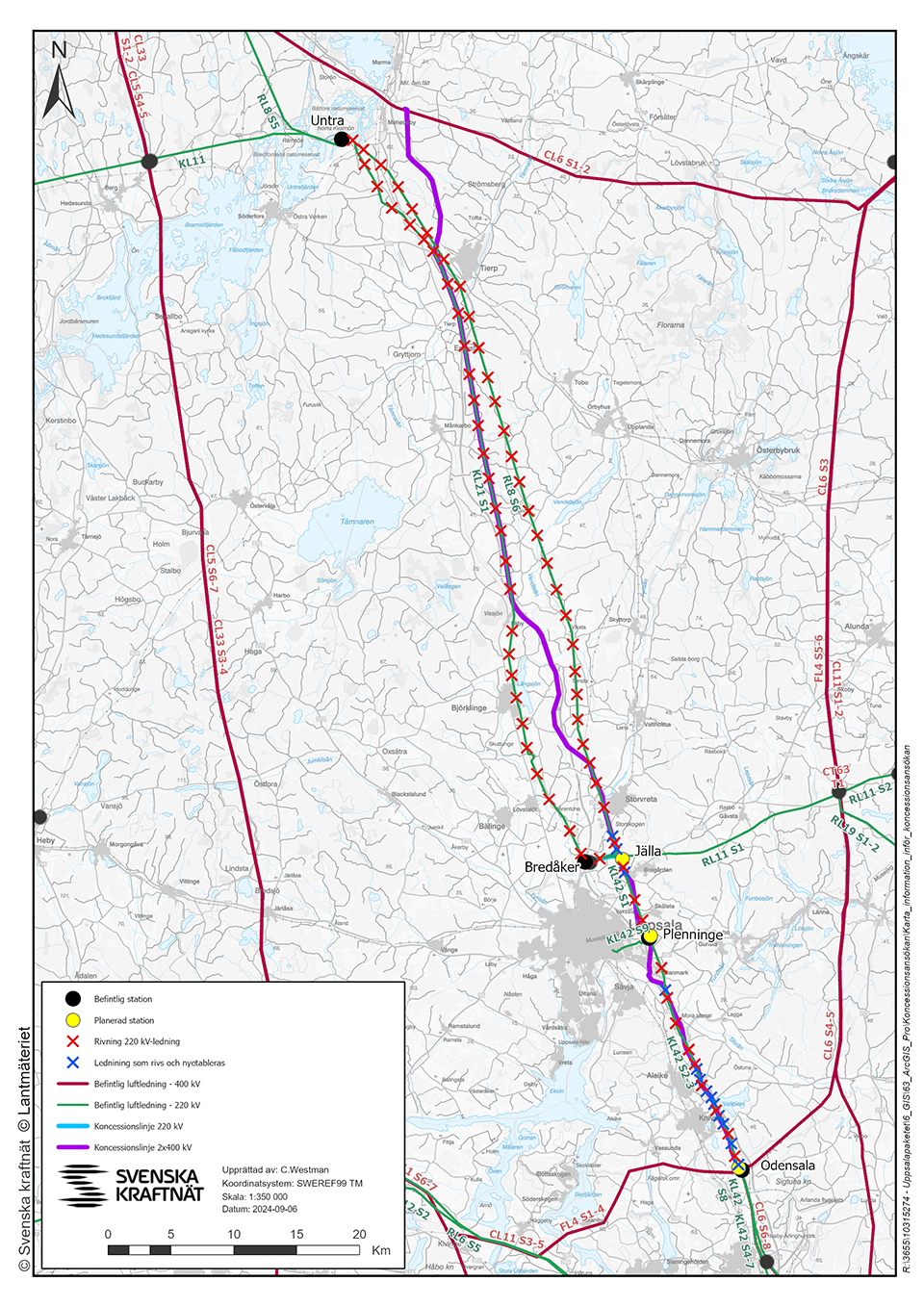

En karta med en markerad sträcka mellan Mehedeby och Odensala (.jpg) Öppnas i nytt fönster

Så går rivningen och saneringen till

Vid en rivning monteras linor och stolpar ner innan fundamenten grävs upp. Marken provtas och förorenad jord avlägsnas till deponi. Marken återställs så att den motsvarar närliggande mark. Byggvägar som anlagts under arbetet och som inte ska lämnas kvar återställs.

Vi inventerar natur- och kulturvärden

Inför rivningen kommer vi att genomföra inventeringar av natur- och kulturvärden längs sträckan. Vid rivningsarbeten för Svenska kraftnät dialog med länsstyrelserna och kommunerna för att säkerställa att natur- och kulturvärden skyddas. Som stöd i arbetet kommer vi tillfälligt att sätta ut olika markeringar ute i fält.

Preliminär tidplan

Händelse Tid
Miljöprovtagning  2024 (april–december)
Inventering 2024 (april–december)
Rivningarna pågår  2027–2032
Nya ledningar tas i drift  2028–2032
