Alla fundament på plats

Samtliga fundament längs hela sträckan för den svenska delen av Aurora Line är på plats. I juli beräknas samtliga stolpar vara resta.

Byggnationen av Aurora Line går in på sitt sista halvår. I december är det planerat att Aurora Line ska tas i drift. Färdigställandet av samtliga 654 fundament beräknades vara klart i maj men är redan nu på plats.

Imorgon, onsdagen den 2 april, kopplar vi ihop Sverige och Finland, nästa viktiga händelse är när samtliga stolpar är resta, det beräknas ske i juli.

Prefabricerade fundament

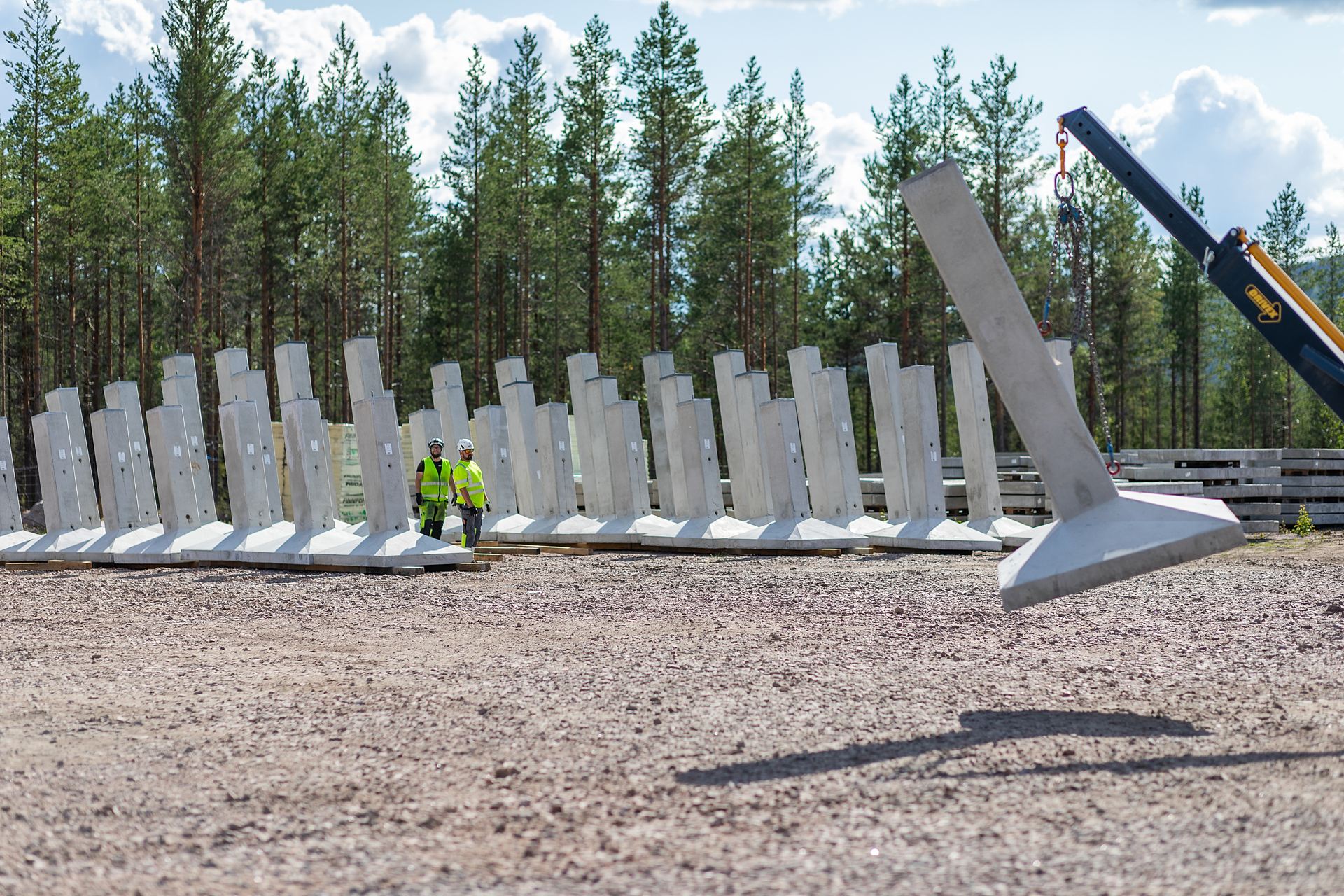

Av de 654 fundamenten är 473 prefabricerade, som på bilden ovan.
Gjutning av fundament

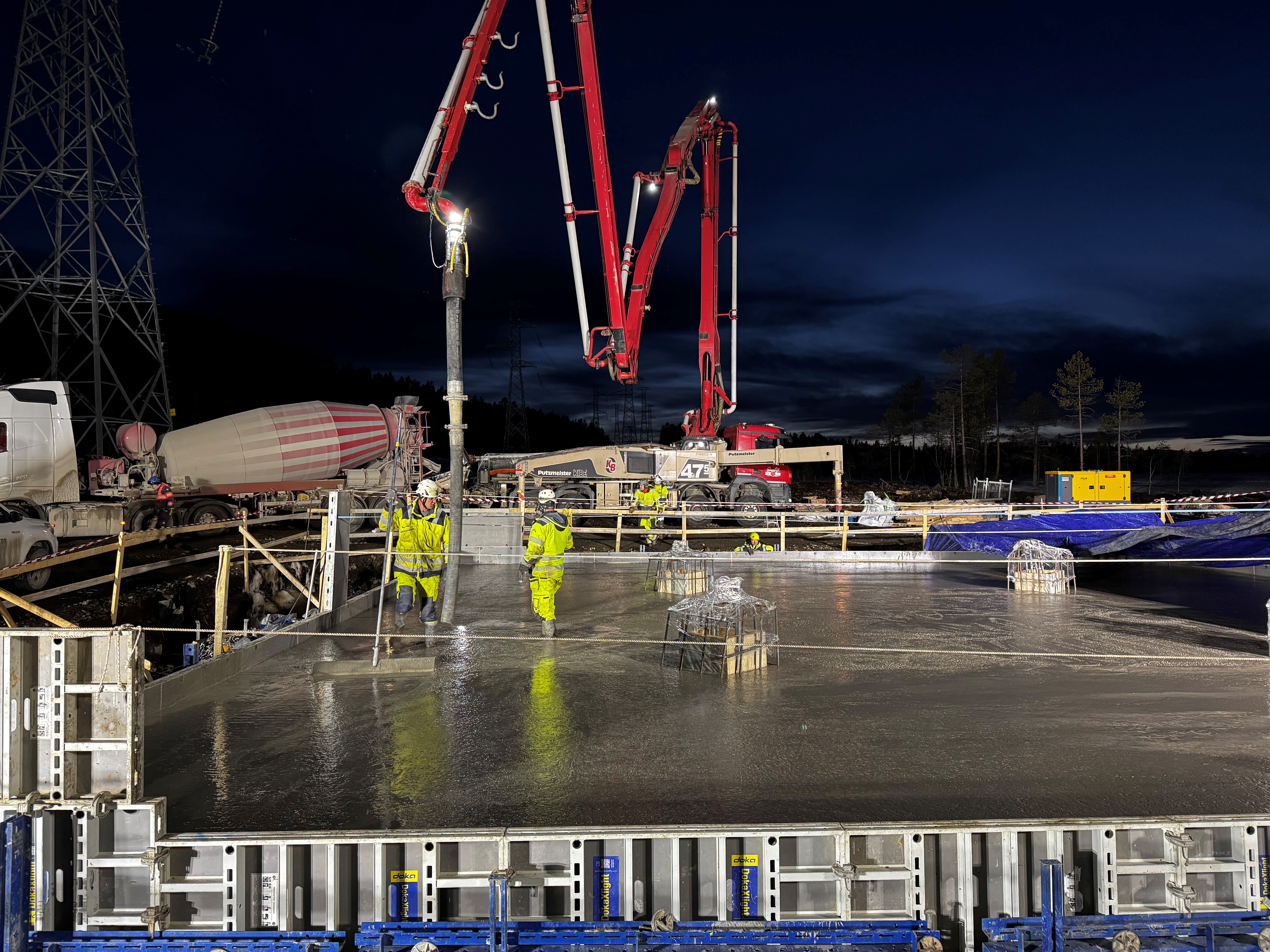

Gjutning av fundament

Det är totalt 181 platsbyggda fundament. Ovan ser vi hur det går till när de platsbyggda fundamenten kommer på plats.
