Byggstart för nya elförbindelser mellan Örby-Snösätra-Högdalen

Under juni 2021 inleds byggnationen av de nya elförbindelserna från station Örby till station Snösätra vidare till station Högdalen. De nya elförbindelserna byggs med kablar i marken och är två av flera förstärkningar av Stockholms stamnät, för att möta regionens växande behov av el. Entreprenaden utförs av Skanska Sverige AB, för Svenska kraftnäts räkning.

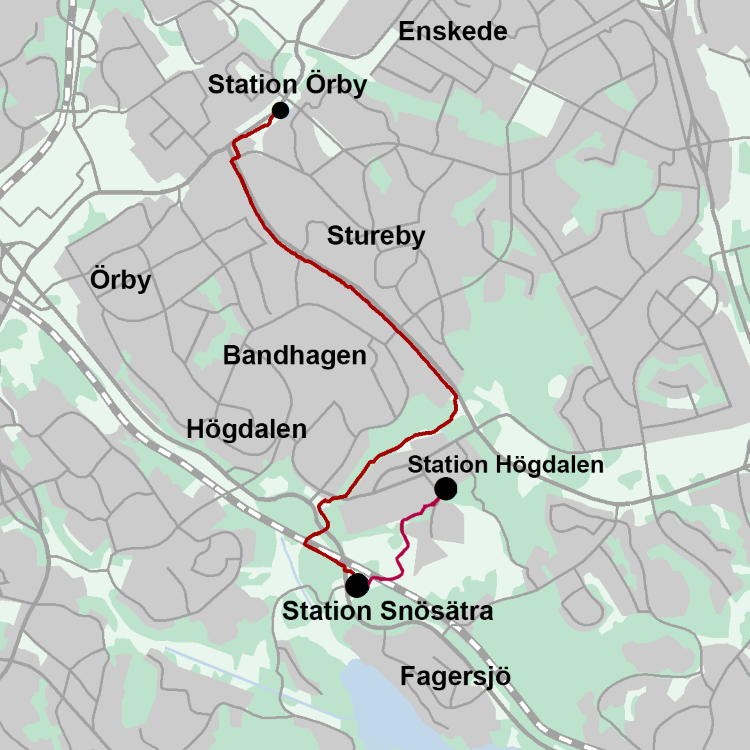

Elförbindelsen mellan Örby och Snösätra byggs med kablar i marken och följer huvudsakligen Örbyleden söderut till Högdalens industriområde. Norr om industriområdet viker förbindelsen västerut och följer gång- och cykelvägar genom Trollesundsskogen. Därefter korsar förbindelsen anslutningsspår till tunnelbanans depå och Nynäsbanan, för att sedan ansluta till den nya stamnätsstationen Snösätra.

Elförbindelsen mellan Snösätra och Högdalen förläggs även den i mark. Förbindelsen korsar under Kvicksundsvägen, passerar strax söder om tunnelbanans depå i Högdalen för att därefter vika av söderut. Den går i kanten på Högdalstoppen, passerar under Nynäsbanan och ansluter till stationen Snösätra.

Elförbindelsen byggs i etapper

Byggnationen inleds i under juni 2021, arbeten längs med sträckorna pågår därefter fram till sommaren 2023. Skanska börjar under sommaren arbetet med vägkorsningarna vid Skönsmovägen, Harpsundsvägen och Skebokvarnsvägen. De första kabelsträckorna som förbereds ligger längs Örbyleden, Magelungsvägen, i Trollesundsskogen samt mellan Högdalstopparna. I slutet av sommaren och under hösten genomförs också schaktfria korsningar under Nynäsbanan, tunnelbanan, Örbyleden och Magelungsvägen samt senare Kvicksundsvägen.

Påverkan under byggnationen

Under byggnationen kan du som bor i områdena längs med ledningssträckan i perioder märka av ökad byggtrafik, minskad framkomlighet vid bil-, gång- och cykelvägar samt ökade bullernivåer. Behov att temporärt leda om gång- och cykelvägar kan finnas. Det kan även förekomma damm från byggnationen.

Skanska kommer att inleda arbetet med att stängsla in arbetsområdet och fälla de träd och buskar som finns inom arbetsområdet. Därefter kommer Skanska att behöva schakta ett 1.5 meter djupt kabeldike längs med hela sträckan, i diket förläggs högspänningskablarna. Ungefär var trehundrade meter anläggs en skarvgrop där bredare schakt kommer att krävas. I entreprenaden ingår även sprängningsarbeten på sträckor med berg samt spontningsarbeten i samband med borrningar/tryckningar under väg och spår.

Återställningsarbete av marken genomförs kontinuerligt allt eftersom kablarna läggs ner, men arbetet på varje kabelsträcka kommer ta ungefär ett halvår, ibland längre om sträckan är komplicerad. Återställningsarbetet, inklusive återplantering av vissa träd och buskar, sker i dialog med fastighetsägaren Stockholm stad.
