Ökad aktivitet utmed ledningen
Avbrott på ledningen inleddes 1 augusti. Under perioden kommer arbeten att ske under samtliga dagar i veckan samt med längre arbetstider. Nya ledningen beräknas vara i drift under oktober 2023.
Information om arbeten längs sträckan
I slutet av augusti inleds nästa fas i arbetet med att färdigställa den nya transmissionsnätsledningen mellan stationerna Barsebäck i Kävlinge kommun och Sege i Burlövs kommun. Arbetet under augusti–september består av rivning av befintlig ledning och sedan dragning av nya linor mellan längs med hela sträckan. Boende i området kan därför komma att märka av ökad aktivitet, bullrande arbete samt minskad framkomlighet vid enskilda vägar.
Skyltar kommer att sättas ut i förtid för information om vilka vägar det gäller. Arbetet utförs av ledningsentreprenören Dalekovod för Svenska kraftnäts räkning.

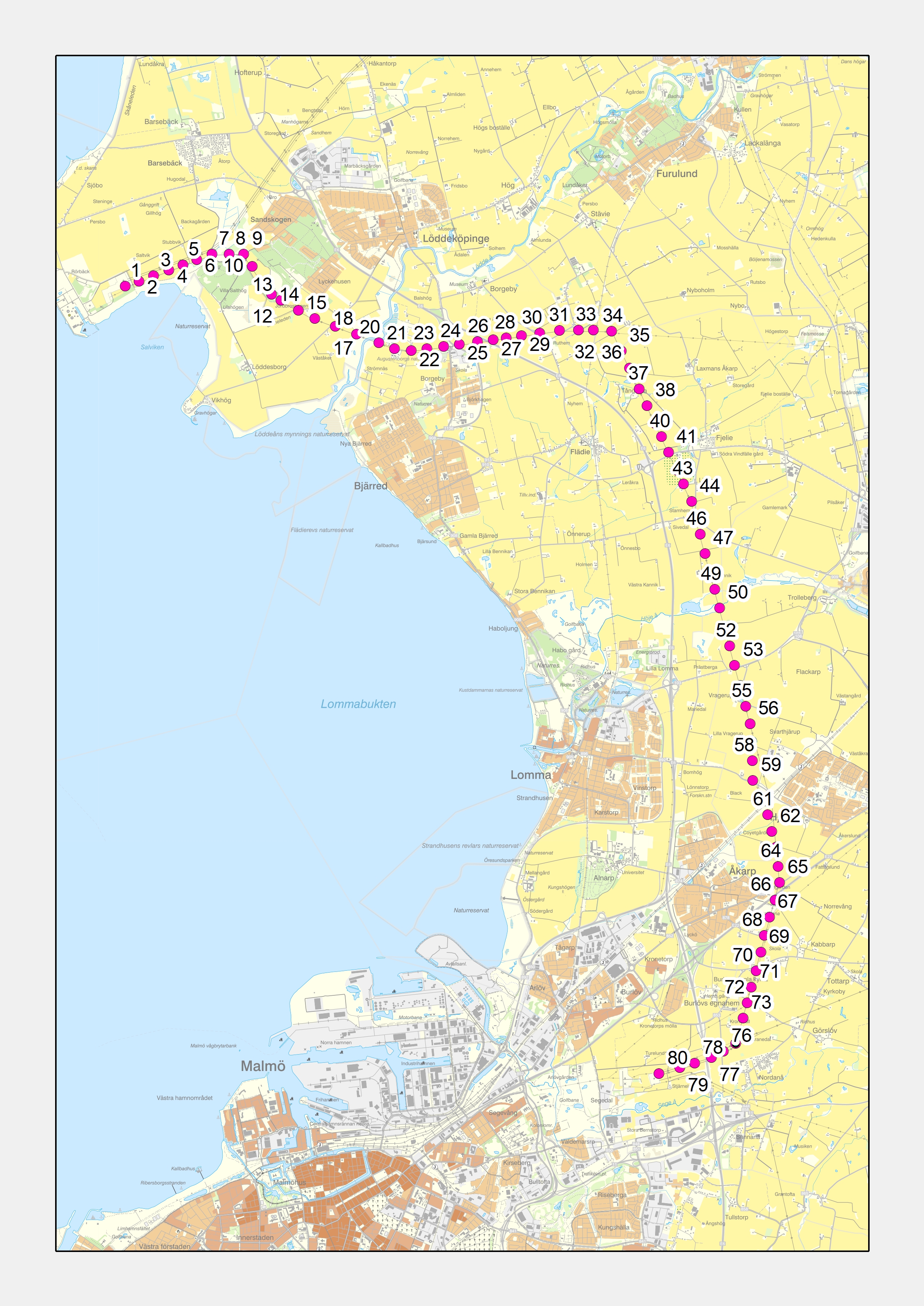

Information om skarvning från mitten av augusti och särskilt bullrande arbeten vid stolpe 15-18, 34, 57-58, 62-63 och 75
När nya linor monteras på våra luftledningar krävs skarvning av linorna med hjälp av sprängmedel, så kallad detonationsskarvning.
Vid stolpe 34, nära ledningens korsning med järnvägen vid Stävie, och vid stolpe 75, där ledningen korsar E6/E20 vid Nordanå, kommer detonationskarvning att utföras från slutet av vecka 33 till slutet av vecka 36.
Vid stolpe 57-58, väster om Västerstad nära Jakriborg, och stolpe 62-63, väster om Hjärup, kommer detonations-skarvning att utföras från slutet av vecka 38 till slutet av vecka 39. Ljudet från varje detonationsskarvning är högt och kan höras på långt håll beroende på vindriktningen. Ett flertal skarvningar sker på ovan angivna platser.
Vid stolpe 15-18, nära reningsverket där ledningen korsar Lödde å, utförs montage och lindragning med helikopter i slutet av vecka 33.
Berörda har informerats via brev men vi vill särskilt påpeka att dessa arbeten kan störa tamdjur, främst hästar och hundar. Även Polismyndigheten informeras om de här arbetena.
